Chương trình chuột cho nhà máy gồm những phần nào?
Chương trình chuột cho nhà máy có sáu phần: khảo sát cùng nhà thầu, sơ đồ trạm ba vùng với trạm bả có khoá cách nhau 15–30 m ngoài hàng rào và chỉ đặt bẫy trong nhà, người phụ trách phía nhà máy, luồng báo, kiểm trạm 4 lần mỗi tháng và hồ sơ bàn giao.

Chương trình kiểm soát chuột cho nhà máy gồm những phần nào?
Sáu phần dưới đây áp cho nhà máy chưa có chương trình, hoặc có mà chỉ là lượt đặt bả hằng tháng. Nhà thầu lo khảo sát, đặt trạm và lập hồ sơ; nhà máy lo mở đường, bịt lối, giao người và báo khi thấy chuột. Thiếu phần của nhà máy thì trạm dày mấy cũng không đủ.
- Khảo sát chung: đi cùng nhà thầu, chỉ chỗ từng thấy chuột và nguồn từ ngoài hàng rào.
- Sơ đồ trạm ba vùng do nhà thầu bàn giao, nhà máy ký nhận và giữ một bản.
- Tên người phụ trách từng việc phía nhà máy, có một đầu mối duy nhất.
- Luồng báo khi thấy chuột, dán ở phòng QA và phòng bảo vệ.
- Lịch kiểm trạm mỗi tuần, tức 4 lần mỗi tháng, vào giờ nhà máy chọn.
- Hồ sơ bàn giao mỗi tháng và buổi rà lại khi xưởng cải tạo.
Đi khảo sát cùng nhà thầu, nhà máy chuẩn bị gì?
Nhà máy chuẩn bị người dẫn đường có chìa các khu, danh sách chỗ từng thấy chuột, và lịch dừng máy để vào khu sản xuất. Kỹ thuật viên sẽ đo khe: chuột nhắt lọt khe 6 mm, chuột cống lọt khe 12 mm, nên cửa cuốn, cổ ống, gioăng kho lạnh đều phải mở cho xem.
Cuối buổi, nhà máy nhận danh sách lối vào cần bịt kèm vị trí, để bảo trì làm trước khi lắp trạm. Dấu hiệu nào đọc được ở xưởng, xem dấu chuột trong nhà xưởng nhìn ở đâu; cỡ phân ở đó cũng cho biết loài chuột nào đang vào xưởng.

Ba vùng trạm khác nhau thế nào, nhà máy cần biết gì?
Vùng càng gần sản phẩm càng ít hoá chất. Vành ngoài dùng trạm bả có khoá để chặn chuột từ cỏ và rãnh; vùng tường và cửa đón chuột ngay tại lối vào; trong xưởng chỉ có bẫy, không có bả, vì chuột ăn bả chết trong xưởng sẽ bốc mùi giữa khu sản xuất.
| Vùng | Thiết bị | Nhà máy lưu ý |
|---|---|---|
| Vành ngoài | Trạm bả có khoá, cách nhau 15–30 m dọc hàng rào, bãi xe, khu rác | Cắt cỏ, không để xe cán, không tự mở trạm |
| Tường ngoài và cửa | Trạm bả hai bên cửa kho, cửa nhận hàng | Đóng cửa khi không bốc xếp |
| Trong xưởng, kho | Bẫy lồng, bẫy dính, hộp giám sát không thuốc | Không dời bẫy; báo khi bẫy dính chuột hay bị hỏng |

Cách bố trí vòng trạm cho từng kiểu kho và xưởng có ở trang chuột trong nhà máy, kho: vành đai, cửa kho, xưởng.

Ai phía nhà máy phụ trách phần nào?
Mỗi việc cần một tên bộ phận, và cả chương trình cần một đầu mối, tài liệu IPM gọi là trưởng nhóm IPM. Người này thường ở QA hoặc EHS: nhận hồ sơ bàn giao, giữ danh sách khe hở, gọi nhà thầu khi có dấu. Ghi chung "các bộ phận liên quan" thì thực tế không ai làm.
| Bộ phận | Việc | Khi nào |
|---|---|---|
| QA hoặc EHS (đầu mối) | Giữ sơ đồ trạm, nhận báo cáo, đóng mục khắc phục | Hằng tháng và khi có dấu |
| Bảo trì | Bịt khe, sửa gioăng, lắp lại lưới sau khi thông cống | Theo hạn trong hành động khắc phục |
| Kho | Kê pallet cách tường, đóng cửa kho khi không bốc xếp | Mỗi ca |
| Tổ trưởng ca | Nhắc ca không dời bẫy, báo khi thấy phân mới | Hằng tuần |
| Hành chính | Khu rác, căng tin, cắt cỏ vành đai | Hằng ngày, hằng tháng |
Luồng báo khi thấy chuột nên viết ra sao?
Viết sao cho người trực biết ngay phải làm gì, không phải chờ hỏi. Thấy dấu chuột trong khu sản xuất thì cất thực phẩm hở quanh đó và báo đầu mối trong ca. Nhà thầu đặt bẫy quanh điểm đó, chỉ ra lối vào gần nhất để bảo trì bịt trong 48 giờ.

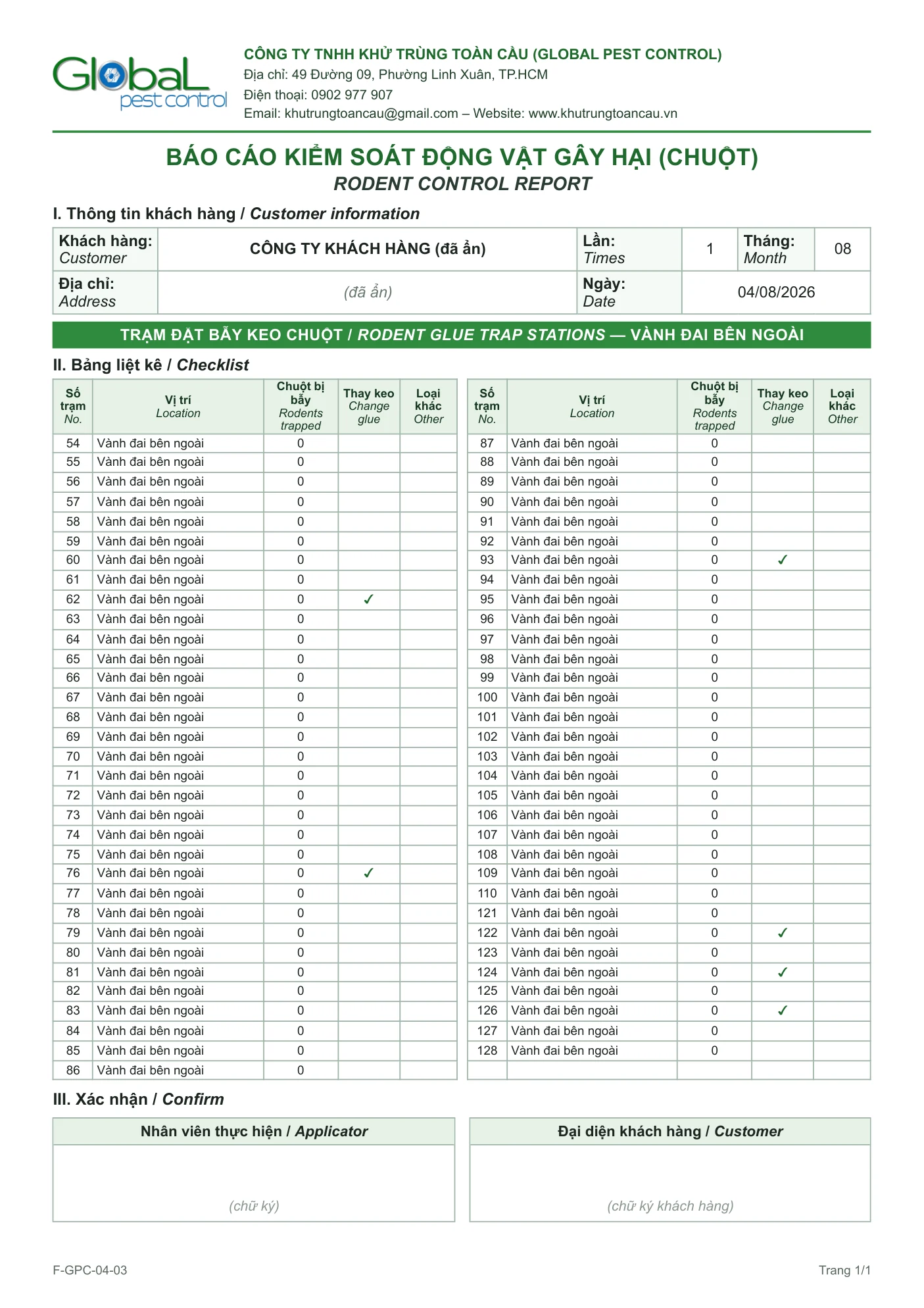

Luồng báo ghi ba thứ: ai thấy thì báo cho ai, báo bằng kênh nào, và bao lâu phải có người tới. Thiếu một trong ba thì dấu hiệu nằm lại tới lượt sau. Hồ sơ bàn giao cho nhà máy phải qua audit có ở trang IPM gồm phần chuột cho xưởng sản xuất.
Những tuần đầu nhà máy nên chờ đợi gì?
Những tuần đầu chưa nên kết luận chương trình tốt hay kém. Chuột cống sợ đồ lạ vài ngày mới vào trạm, nên lượt kiểm đầu ở ngày 7–14, sau đó mỗi tuần một lượt. Việc của nhà máy lúc này là bịt xong danh sách lối vào và giữ nguyên vị trí trạm.
Sau vài tháng, báo cáo xu hướng của nhà thầu cho biết khu nào còn dấu. Câu hỏi cho từng diễn biến có ở bài hỏi nhà thầu về hiệu quả diệt chuột.

Khi nào nhà máy đề nghị làm lại sơ đồ trạm?
Đề nghị ngay sau khi cải tạo nhà xưởng, đổi dây chuyền hoặc đổi luồng hàng, vì cả ba đều mở lối mới và đổi đường chuột chạy. Ngoài các lần đó, trong buổi họp tháng hãy hỏi nhà thầu có trạm nào nằm sai tuyến, cần thêm ở chỗ có dấu mới hay nên bỏ đi.

Có thay đổi thì nhận bản sơ đồ mới ngay, cất cùng hồ sơ tháng. Khung chương trình chung cho cả gián, ruồi, mọt kho có ở bài bốn phần chương trình côn trùng nhà máy. Cách đội kỹ thuật đặt trạm theo đường đi và bịt lối, xem xử lý chuột quanh xưởng và kho thành phẩm.
Về bài viết này
Đội kỹ thuật viên của Khử Trùng Toàn Cầu tổng hợp và biên soạn, từ kinh nghiệm thi công tại TP.HCM và các tỉnh lân cận từ năm 2020.
Duyệt chuyên môn: Lê Thành Nhân, Giám đốc điều hành Công ty TNHH Khử Trùng Toàn Cầu.
Cách làm ra bài: Đội kỹ thuật viên của Khử Trùng Toàn Cầu tổng hợp từ hồ sơ khảo sát và các buổi xử lý tại hiện trường; số liệu sinh học đối chiếu với tài liệu chuyên ngành.
Nguồn tham khảo
Thông tin và số liệu trên trang này đối chiếu với các tài liệu sau.
- Cơ quan Bảo vệ Môi trường Hoa Kỳ (EPA). Integrated Pest Management in Health Care Facilities: Implementing an IPM Program, EPA 907K21002, 2021. Truy cập lần cuối 24/09/2026.
- Đại học Nebraska–Lincoln, Internet Center for Wildlife Damage Management (bản lưu của Sở Y tế hạt Allegheny, Hoa Kỳ). Rodent-Proof Construction and Exclusion Methods (Prevention and Control of Wildlife Damage, chương B-137), B-137, 1994. Truy cập lần cuối 24/09/2026.
- National Pest Management Association (NPMA). Determining the Best Placement for Rodent Devices at Commercial Food Buildings. Truy cập lần cuối 24/09/2026.
